일 | 월 | 화 | 수 | 목 | 금 | 토 |
---|---|---|---|---|---|---|
1 | 2 | 3 | 4 | 5 | 6 | 7 |
8 | 9 | 10 | 11 | 12 | 13 | 14 |
15 | 16 | 17 | 18 | 19 | 20 | 21 |
22 | 23 | 24 | 25 | 26 | 27 | 28 |
29 | 30 | 31 |
Tags
- 달력
- 설치
- Outlook
- Sharepoint
- 기간
- PMP
- ff
- ms project
- MSP
- 2막1장
- project server 2010
- EVM
- Server
- 완료율
- 일정
- 비용
- PMBOK
- 구성
- install
- 단위
- project server
- 2010
- WBS
- PROJECT
- 의존관계
- conf
- EPM
- project server 2003
- 2007
- ms project 2016
Archives
- Today
- Total
MS Project
완료 예정일(완료율 기준) 본문
Microsoft Project의 기본 값은 작업 완료율이 계획한 완료율이 아닌 지연된 완료율로 업데이트 된 경우에도 완료 날짜는 변경되지 않습니다. 그러나 사용자 정의 함수를 사용한다면 지연된 작업들의 예상되는 완료 예정일이 표시되도록 구성할 수 있습니다.
예를 들어, 1일 시작, 10일 완료의 10일 기간의 작업이 있는데, 현재 날짜가 5일입니다.
이 때 50%의 완료율이 업데이트되면 작업은 정상적으로 진행중입니다. 그러나 5일 현재 날짜의 완료율이 30%로 업데이트 될 경우(이렇게 진행하다가는) 완료 예정일은 12일이 됩니다. (완료율 기준)

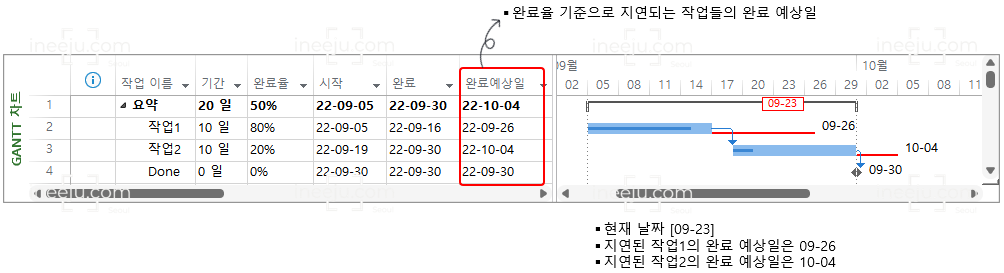

이 완료 예정일을 자동으로 표시되도록, Gantt 차트에서 테이블 영역에는 [완료예상일] 필드에서 완료 예상일을 식별할 수 있고, Bar Chart에서는 작업 막대 그래프 완료에서부터 지연되는 일정만큼 빨간색의 얇은 막대 그래프로 식별합니다.
추가로 응용할 수 있는 부분은,
완료 예정일과 완료 사이의 차이 일수를 식별할 수도 있습니다.
