일 | 월 | 화 | 수 | 목 | 금 | 토 |
---|---|---|---|---|---|---|
1 | 2 | 3 | 4 | 5 | 6 | 7 |
8 | 9 | 10 | 11 | 12 | 13 | 14 |
15 | 16 | 17 | 18 | 19 | 20 | 21 |
22 | 23 | 24 | 25 | 26 | 27 | 28 |
29 | 30 | 31 |
Tags
- 의존관계
- MSP
- ms project 2016
- Outlook
- WBS
- PMP
- 기간
- install
- 2007
- Sharepoint
- PROJECT
- 2막1장
- 일정
- 비용
- 설치
- 2010
- conf
- project server 2010
- 달력
- 구성
- 완료율
- 단위
- project server
- Server
- project server 2003
- EPM
- ms project
- PMBOK
- EVM
- ff
Archives
- Today
- Total
MS Project

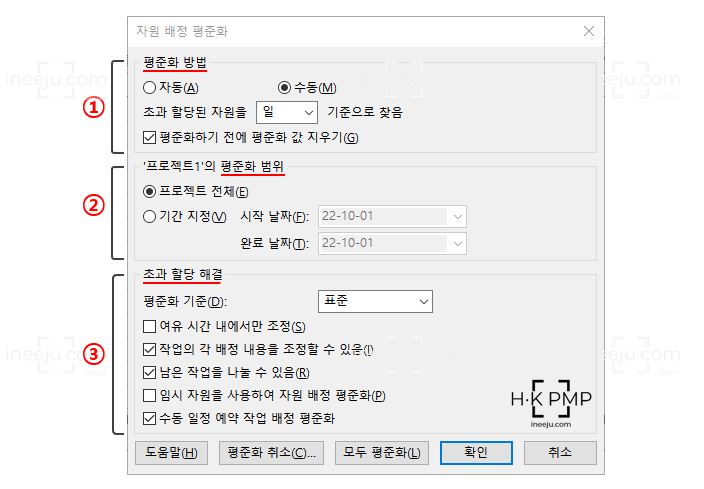

자원 평준화 옵션 본문
(자원) 평준화(Leveling)는 일정이 추가되는 개념이 아니라, 실행 불가능한 일정을 성공 가능성이 있는 일정으로 변경하는 것입니다. (그러다보니 일정이 지연 즉 추가되버리는..)
실행이 불가능한 일정은,
첫 번째, 작업을 수행할 자원이 서로 다른 작업에 시기적으로 동일한 구간에 중복 배정된 경우
두 번째, 자원 한 사람에게 배정된 1일 작업량이 비현실적인 경우 (예, 24h/1d)
세 번째, 시니어 역량이 필요한 작업에 주니어를 배정한 경우 등 입니다. (이하 노션)
2022년 10월 - 노션으로 이동하려 합니다.
노션 이동 사유는 데이터 센터 화재 이후 블로그의 몇 몇 글들은 수정할 경우 에러 발생으로 수정이 안되고 있습니다.
복구를 아직도 못한?? 것이 아니라 아예 할 생각이 없는것 같습니다. (2023년 3월 현재)
2007년 7월에 시작했으니 띄엄띄엄이라도 15년 넘게 사용한 Tistory 블로그는 없애지 않고 백업 개념으로 글을 올릴(?) 수도 있지만 MS Project, Agile, PMBOK 등의 글은 주로 노션에 올릴 예정입니다.
이제 천천히, 점진적으로 메인 블로그는 노션으로 가볼 예정입니다.
